Строительство ГЭС на Орто-Токойском водохранилище. Что уже сделали

Айбек СУЛТАНОВ
09:08, 12 марта 2025, Бишкек - 24.kg

На Орто-Токойском водохранилище продолжаются работы по строительству новой ГЭС, принадлежащей ОАО «Чакан ГЭС». Об этом сообщила пресс-служба предприятия.

По ее данным, станция будет иметь установленную мощность 21 мегаватт, а ее среднегодовая выработка составит 75 миллионов киловатт-часов.

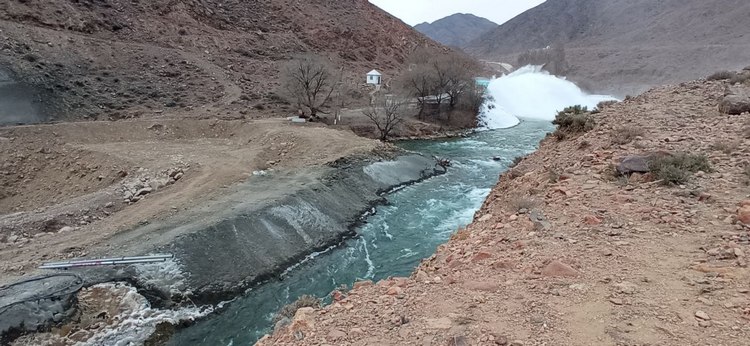

Стоительство ГЭС на Орто-Токойском водохранилище

В рамках проекта возведен временный городок для рабочих и строителей, построен бетонный завод. В данное время идут следующие работы:

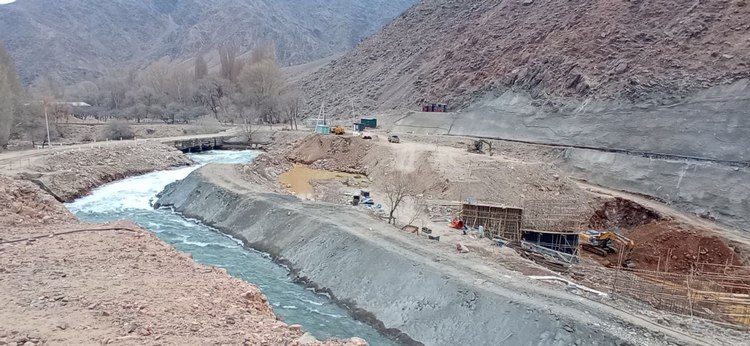

  • выполняются строительно-монтажные работы по заливке бетона подпорной стены отводящего канала;
  • завершены работы по укреплению берега реки Чу;

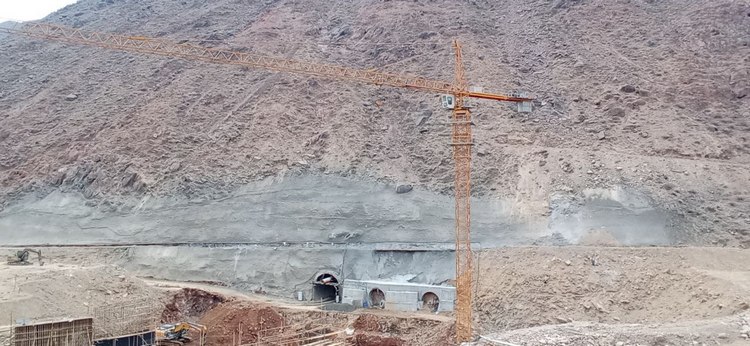

  • проводятся буровые работы в тоннеле, на 10 марта пробурено 460 метров;
  • ведутся работы по прокладке дороги на верхнем гребне водохранилища.

Проект возведения ГЭС утвержден правительством Кыргызстана 30 июля 2021 года.

24 марта 2023-го между China National Machinery Industry Corporation (СNМIС) и ОАО «Чакан ГЭС» подписан контракт на строительство станции.

Срок завершения проекта — первое полугодие 2026-го.

Президентские выборы-2027

Происшествия

Общество

Атака на Иран

Ситуация вокруг Украины

КОНТАКТЫ

СОЦСЕТИ

TelegramYouTubeWhatsAppFacebookInstagram

© ИА «24.kg» - Новости Кыргызстана. Все права защищены. Вся информация, размещенная на данном веб-сайте, предназначена только для персонального использования и не подлежит распространению без письменного разрешения ИА «24.kg». Редакция не несет ответственности за содержимое перепечатанных материалов и высказывания отдельных лиц. +18

Индекс цитированияЯндекс.Метрика
